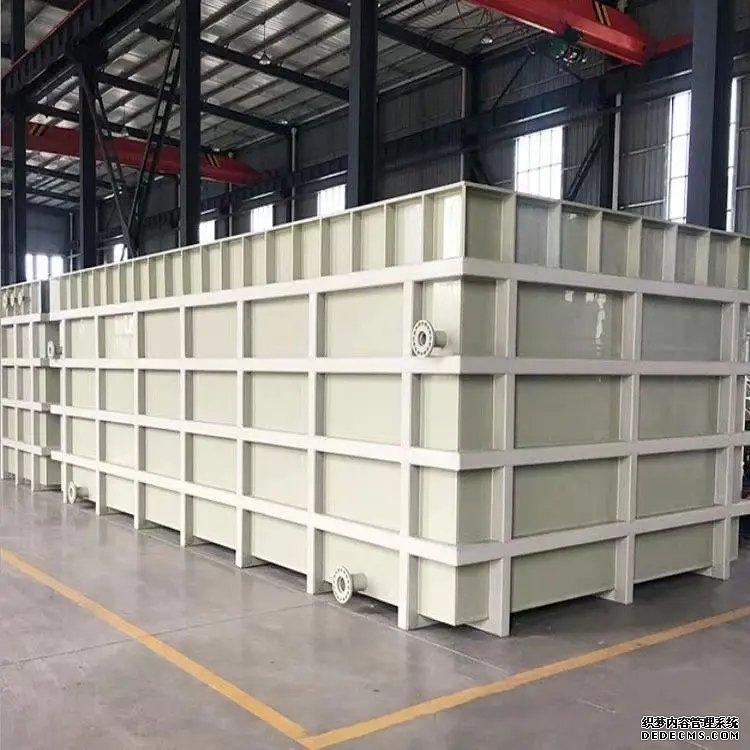

PP酸洗槽安裝注意事項
1. 場地勘察:對安裝場地進行詳細測量與評估,確保地面平整度符合要求,平整度偏差應控制在±5mm/m以內,以保證酸洗槽放置后的穩定性。同時,檢查場地周邊環境,避免有尖銳物體、火源等可能對PP材質造成損害或引發安全隱患的因素。
2. 材料驗收:仔細檢查PP酸洗槽及配套零部件,查看是否有運輸過程中造成的損壞、變形等情況。核對材料的規格、型號是否與設計要求一致,如槽體厚度是否符合標準,一般其壁厚誤差應在±10%以內。
3. 工具準備:準備***專業安裝工具,如扳手、螺絲刀、水平儀等,并確保工具完***且精度滿足安裝需求。例如,水平儀的精度應達到±0.05mm/m,以便準確調整酸洗槽的水平度。
二、安裝過程要點
1. 基礎搭建:根據酸洗槽的尺寸和重量,構建合適的基礎結構。通常采用混凝土基礎,基礎的承載能力需經過計算,一般要求不低于酸洗槽滿載時總重量(包括槽體自重、酸液重量等)的1.5倍。在澆筑混凝土基礎時,要預留***地腳螺栓孔,孔的位置偏差應控制在±10mm以內,深度偏差不超過±5mm。
2. 槽體就位:使用吊裝設備將PP酸洗槽平穩吊運至基礎上方,緩慢下降并精準定位。在下降過程中,注意避免碰撞,防止槽體受損。定位時,使槽體的中心線與基礎的中心線重合,偏差不得超過±5mm。
3. 連接固定:通過地腳螺栓將酸洗槽與基礎牢固連接,擰緊螺母時要遵循對角線順序,逐步均勻加力,確保每個螺母的擰緊力矩一致,一般力矩值在80 - 100N·m之間。對于槽體之間的拼接,采用法蘭連接方式,密封墊片要選用耐酸、耐腐蝕的材料,如丁腈橡膠墊片,安裝時保證墊片位置準確,無扭曲、褶皺現象,螺栓擰緊程度也要均勻,防止泄漏。
4. 管道連接:連接進料管、出料管、排水管等管道時,要保證管道與槽體接口處的密封性。采用熱熔焊接方式連接PP管道,焊接溫度一般控制在260 - 270℃之間,焊接時間根據管徑不同而有所差異,例如DN50的管道焊接時間為5 - 7秒。焊接完成后,要對焊縫進行外觀檢查,要求焊縫表面光滑、無氣孔、裂紋等缺陷。
5. 電氣安裝:如果酸洗槽配備攪拌電機、加熱裝置等電氣設備,要嚴格按照電氣接線圖進行安裝。電線的敷設應整齊、規范,避免交叉纏繞,接頭處要做******緣處理,***緣電阻值應不低于0.5MΩ。同時,為電氣設備安裝可靠的接地保護裝置,接地電阻不***于4Ω。
三、安裝后檢查
1. 外觀檢查:全面檢查酸洗槽整體外觀,查看是否有因安裝造成的劃傷、破損等情況。若有輕微損傷,應及時進行修補,可使用PP焊條進行焊接修補,修補后的強度應不低于原材質強度的90%。
2. 密封性測試:向酸洗槽內注入一定量的水,水位高度約為槽體高度的80%,靜置24小時,觀察槽體及各連接部位是否有滲漏現象。若發現滲漏,及時標記滲漏點,排空槽內液體后,對滲漏部位進行修復,重新進行密封性測試,直至無滲漏為止。
3. 運行調試:開啟相關設備,如攪拌裝置、循環泵等,檢查其運行是否平穩,有無異常噪音和振動。運行時,電機的溫度不應超過70℃,軸承溫度不超過80℃。同時,檢查各儀表的顯示是否正常,如液位計、壓力表等,確保其讀數準確,誤差在規定范圍內。
